Straßenendausbau GWG Am Jahnsportplatz

Straßenendausbau im Gewerbegebiet „Am Jahnsportplatz“


Ziel der Maßnahme:

Sicherstellung der Infrastruktur.

Beschreibung der Arbeiten:

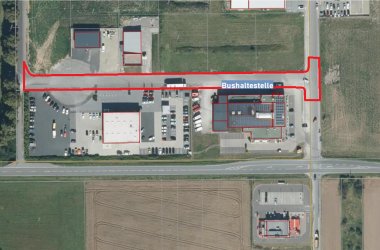

Im Rahmen des Projekts wird die Haupterschließungsstraße im Gewerbegebiet auf einer Länge von ca. 230 m ausgebaut. Die Planung sieht den Ausbau der Fahrbahn auf einer Breite von 7,00 m vor. Östlich schließt ein 50 cm breiter Schrammbord bestehend aus Rundbordstein-Betonsteinpflaster-Tiefbordstein an. Westlich wird die Fahrbahn von einem 2,50 m breiten Parkstreifen begleitet, der mit einem Rinnenstein abgegrenzt ist. Daran schließt eine Rundbordanlage an die den Geh- und Radweg mit einer Breite von 2,50 m abgrenzt. Der Parkstreifen wird durch Baumscheiben (2,50 x 2,50 m Breite) unterbrochen.

Auf Höhe der Bäckerei wird auf der westlichen Straßenseite eine Bushaltstelle angeordnet, die barrierefrei ausgebaut (Kasseler Sonderbord Plus) und mit Fahrgastunterstand ausgestattet wird. Die Fahrbahn und der Parkstreifen werden asphaltiert, der Geh- und Radweg mit Betonsteinpflaster befestigt. Zusätzlich werden Masten für die Straßenbeleuchtung errichtet.

Fortschritt der Baumaßnahme:

27.02.2023Baustart für den Straßenendausbau
11.04.2023

Die Arbeiten im Gewerbegebiet werden unter Vollsperrung ausgeführt, alle Anlieger können jedoch problemlos ihre Grundstücke erreichen. Die Arbeiten für die Straßenentwässerung sind soweit abgeschlossen, die ersten Bordsteine im Beton gesetzt. Der Zeitplan wird Stand heute eingehalten.

Die Stadt Hofgeismar bittet alle Verkehrsteilnehmer so wie die Anlieger um Verständnis für die nötige Baumaßnahme.

25.05.2023

Letzte Arbeiten im Bereich der Fahrbahn sind kurz vor dem Abschluss. In den kommenden Tagen gibt es noch geringe Verkehrseinschränkungen,  dann ist der Endausbau fertig gestellt und die Straße wird für den Verkehr freigegeben.

19.06.2023

Die Straßenbauarbeiten, die am 27.02.2023 mit der beauftragten Firma Wachenfeld aus Korbach für den Endausbau im 1. Bauabschnitt des Gewerbegebietes Jahnsportplatz begonnen haben, sind in der geplanten Bauzeit abgeschlossen. Die Fahrbahn ist seit dem 15.06.2023 vollständig für den Verkehr freigeben, so dass auch die neu eingerichtete Bushaltestelle angefahren werden kann. Ab sofort ist zudem ein barrierefreier Ein- und Ausstieg möglich. Im Herbst werden noch Bäume vom Bauhof in die vorgesehene Pflanzinsel gesetzt, damit sind dann alle Arbeiten des 1. Bauabschnittes fertiggestellt. Der vorab geschätzte Kostenrahmen in Höhe von 500.000,00 € wurde nicht überschritten.
Die Stadt Hofgeismar bedankt sich bei allen Verkehrsteilnehmenden für das Verständnis für die notwendigen Einschränkungen während der Bauzeit.

Besonderheiten / Anmerkungen:

keine

Baubeginn:Frühjahr 2023
Inbetriebnahme:Herbst 2023
Projektvolumen:ca. 500.000 € brutto

Auftragnehmer:

Joh. Wachenfeld GmbH & Co. KG, Korbach

Ingenieur-Büro:

DSP Ingenieure, Immenhausen

Projektleiter Stadt Hofgeismar:

Michael Seidel

Stand: 19.06.2023
